廣西富川龍頭風電二期工程項目,規劃裝機容量為49.5MW,計劃安裝24臺2MW風力發電機組和一臺1.5MW風力發電機組,場區海拔高程主要在180?244m之間。風電場區域內以丘陵地形為主,進場主要依靠S358省道及720縣道作為風機電廠進場及施工期間主要通道。我方的主要工作內容有:1、25臺風力發電機組的安裝。2、25臺風機箱變的安裝。3、風機內接線和箱變低壓側電纜接線。

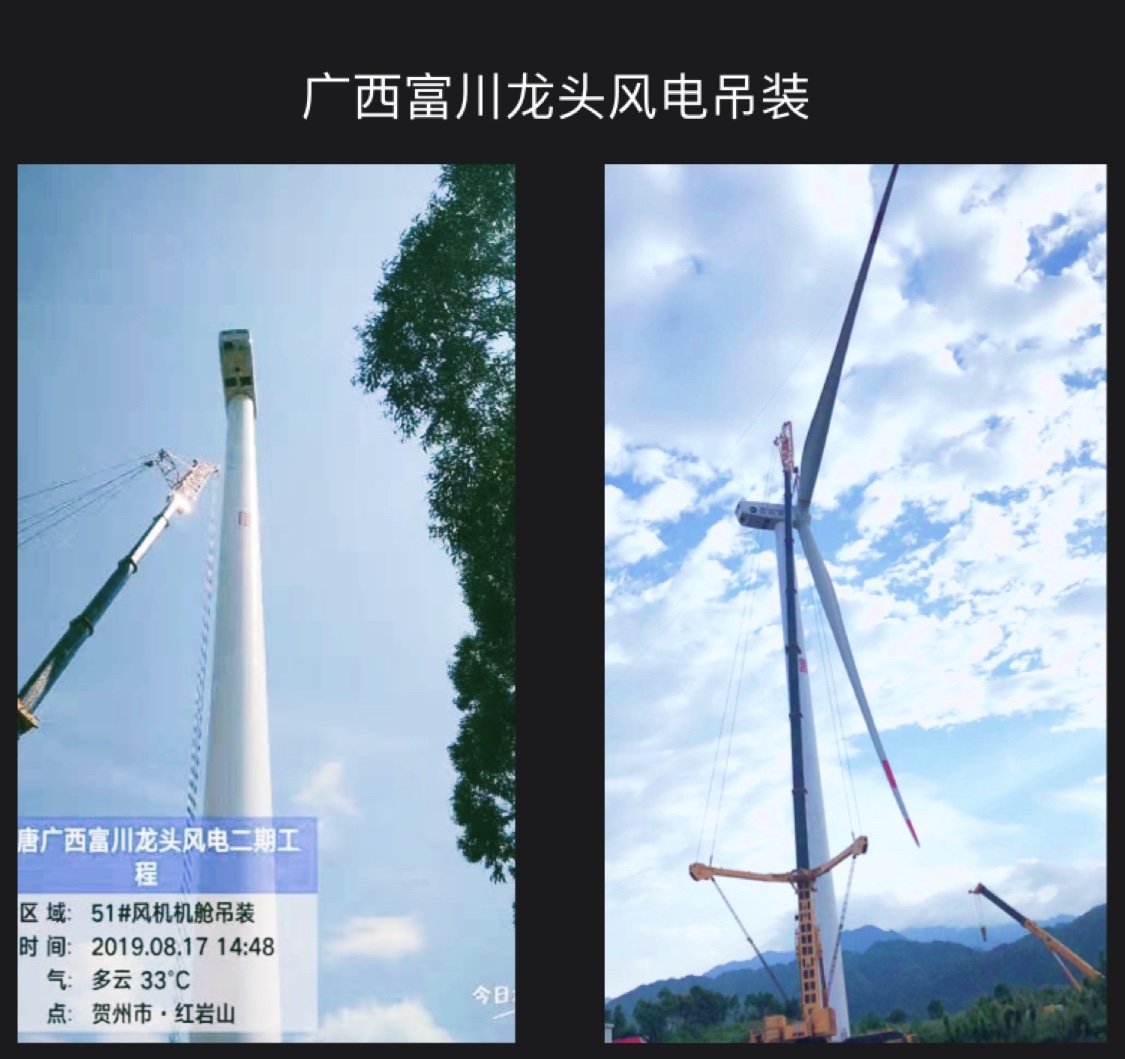

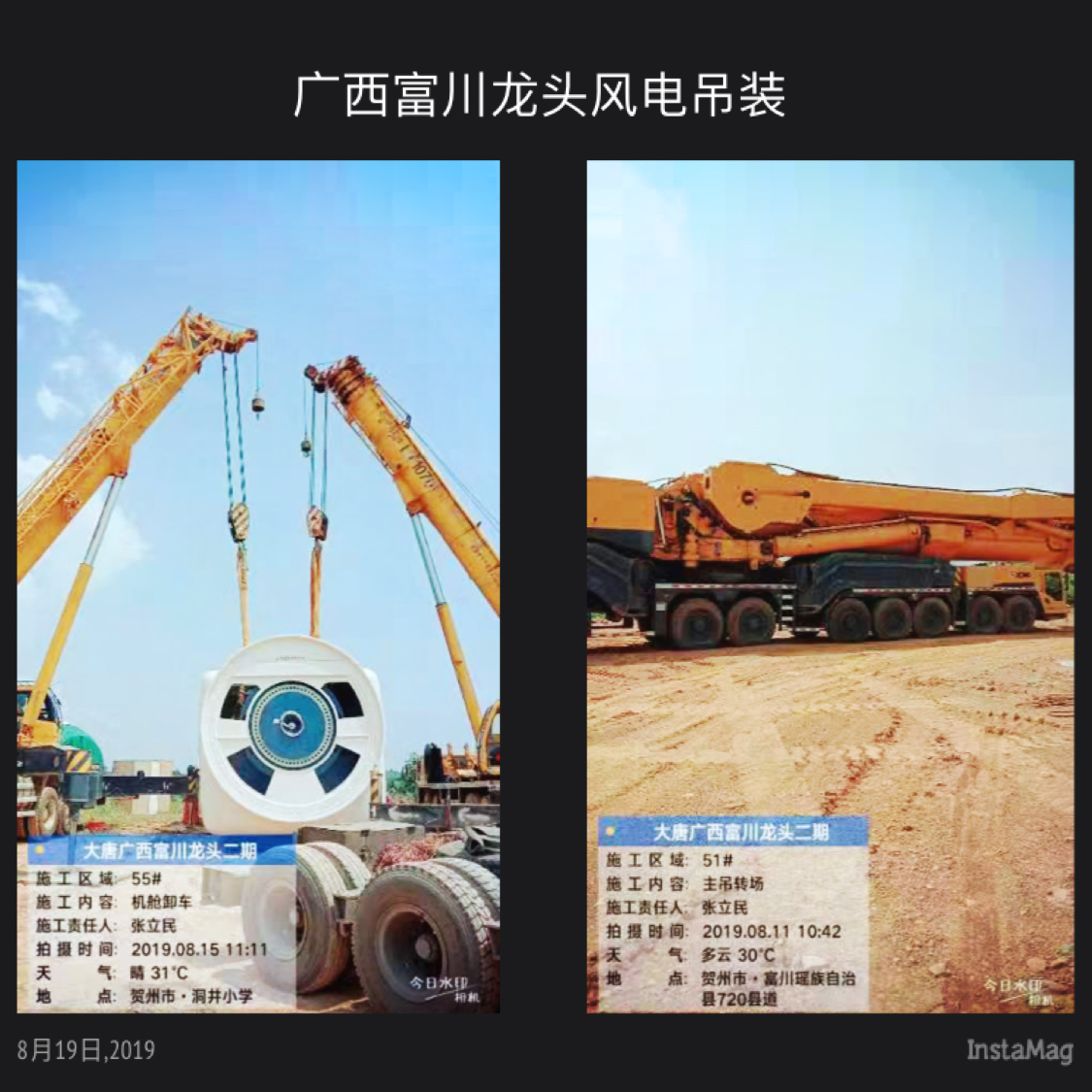

我方選用徐工QAY1000T作為主吊,徐工75T和長江70T作為輔吊,主吊于2019年5月3日在39#機位組裝完成,2019年5月9日首臺風機開始吊裝,2019年5月13日首臺風機吊裝完成。自正式吊裝以來,項目部始終秉承著“寧可千日不松無事,不可一日不防釀禍”的工作理念,質量是安全基礎,安全為生產前提的工作作風,經過三個月的不懈努力,“高效率、零事故”完成了12臺明陽2.0風力發電機組的吊裝任務,電氣接線12臺,已具備發電10臺。
吊裝開始期間正值雨季,雷雨天氣較多、道路泥濘崎嶇,導致施工進度緩慢。項目部統籌規劃,將管理人員分成兩個小組,一組在吊裝現場進行協調、監督,另一組負責道路修繕的管控。道路崎嶇,根據現場實際情況用最短的時間做出調整,保證工程進度。
雷雨天氣過后,當?shù)貧夂蜓谉?,項目部管理人員加班加點在現場監督安全及進度,整日與時間賽跑。每天早上六點準時出發,中午送飯到現場解決午餐,直到晚上帶著疲倦的身體回到宿舍。雖然經受著夏日的暴曬的洗禮,但大家始終堅守現場,加緊作業。向業主展現了我們中材人的風采,為并網發電打下了堅實的基礎。項目部將繼續加大管控力度,確?!傲泔L(fēng)險,零事故,零隱患、高效率”,樹立武漢中材良好形象。
